Case 031 · 2026.04 준공

탄현동 18평 빌라

예산이 1,200만원으로 정해져 있던 현장입니다. 전체를 하기에는 부족한 금액이라, 매일 쓰는 곳부터 순서를 정해 세 가지만 했습니다. 사시면서 공사했습니다.

위치
경기 고양시 일산서구 탄현동
면적
전용 47㎡ (공급 18평)
구조
2실 1욕실 · 4층 중 3층
공사 기간
9일 (2026.04.06 ~ 04.16)
계약 금액
1,120만원 (부가세 별도)
거주 여부
거주 중 (욕실 공사 4일간 인근 숙소)

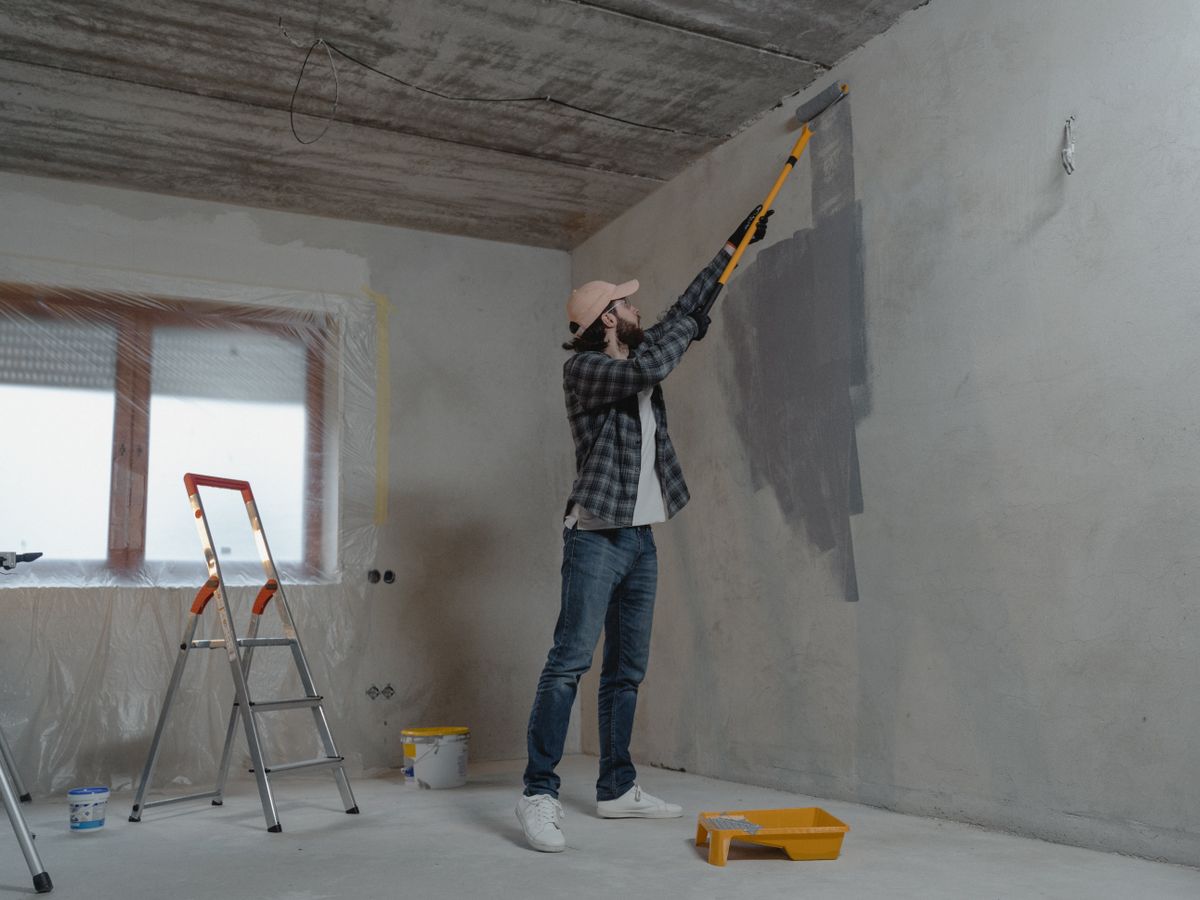

비닐로 보양한 방에서 벽면 도장 하도 작업을 하는 모습. 도배와 조명을 새로 한 거실. 밝은 회색 소파와 원목 마루가 놓여 있습니다.

01

예산이 정해져 있을 때

1,120만원으로 욕실 1개소, 전체 도배, 조명 전체 교체를 했습니다. 주방은 상태가 나쁘지 않아 손대지 않았고, 마루는 장판으로 덮는 대신 그대로 두었습니다. 예산이 부족할 때 무엇을 빼는지가 실은 무엇을 하는지보다 중요합니다.

한 것

  • 욕실 1개소 전체 (덧방 · 4일) — 395만원
  • 전 세대 도배 (실크벽지 · 2일) — 168만원
  • 조명 9개소 교체 (1일) — 78만원
  • 현관·주방 타일 부분 보수 — 94만원
  • 방문 3세트 필름 — 36만원
  • 스위치·콘센트 전체 교체 — 62만원
  • 거실 등박스 목공 (2일) — 247만원
  • 현장관리 · 청소 — 40만원

안 한 것과 이유

  • 주방 — 5년 전 교체하셔서 문짝 필름만 권했는데, 그마저 안 하셔도 된다고 판단했습니다
  • 마루 — 강마루가 깔려 있어 긁힘만 있었습니다. 부분 보수로 충분했습니다
  • 샷시 — 1,150만원이라 이 예산으로는 불가능합니다. 다음 공사로 미루시길 권했습니다
  • 확장 — 빌라는 확장 신고 절차가 아파트와 달라 별도 검토가 필요합니다
ORDER순서

예산이 부족할 때 저희가 권하는 순서는 욕실 → 조명 → 도배 입니다. 욕실은 매일 여러 번 쓰는 곳이라 체감이 가장 크고, 조명은 금액 대비 인상이 가장 많이 바뀌며, 도배는 언제 해도 다른 공정을 건드리지 않아 마지막이 맞습니다. 주방을 먼저 하시겠다는 분이 많은데, 잘 쓰고 계시다면 뒤로 미루시는 편이 낫습니다.

02

거주 중 공사는 이렇게 했습니다

DAY 1–4욕실

욕실이 하나뿐이라 이 4일만 인근 숙소를 쓰셨습니다. 나머지 공간은 비닐로 막고 매일 청소했습니다.

DAY 5–7목공 · 전기

거실 등박스와 배선 작업입니다. 낮에만 작업하고 저녁에는 정리해 생활이 가능하도록 했습니다.

DAY 8–9도배 · 마무리

가구를 방마다 옮겨 가며 도배했습니다. 냄새 때문에 이틀은 환기를 충분히 하시도록 안내했습니다.

거주 중 공사는 보양과 이동 작업이 붙어 빈집보다 5~8%가 더 듭니다. 그래도 이사 비용과 임시 거처 비용을 생각하면 대개 이쪽이 저렴합니다. 다만 전체 리모델링은 거주 중에 하지 않습니다 — 물과 전기를 며칠씩 끊어야 하기 때문입니다.

03

예산을 먼저 말씀해 주세요

금액을 숨기고 견적을 받으시면 서로 시간만 씁니다. 정해진 예산을 알려 주시면 그 안에서 무엇이 가능한지, 무엇을 다음으로 미루는 게 나은지 정리해 드립니다. 예산이 부족하다고 돌려보내지 않습니다.
